解析关于建筑工程剪力墙外墙拉杆螺孔封堵技术
摘要
关键词
剪力墙;拉杆螺孔;封堵;施工方法
正文
剪力墙外墙施工会涉及到拉杆螺孔封堵,如果拉杆螺孔封堵不严,剪力墙外墙必然会出现渗漏现象,导致外墙质量遭受影响。为此,剪力墙外墙施工中,一定要对拉杆螺孔及其封堵技术加以重视,尽量保证拉杆螺孔的封堵严实性,确保螺孔封堵质量。下面,笔者对剪力墙外墙施工中的拉杆螺孔封堵技术进行详细分析。
一、工程概况
为探讨剪力墙外墙拉杆螺孔的施工工艺,现结合某具体工程案例,对其封堵措施做详细分析。
某市建设施工某工程,工程名称为某某项目06地块,工程施工建设内容包括1-33#楼、某某幼儿园以及K-1地下室。该工程的总建筑面积达到了175773m2,施工规模较大,工期也比较长。
落实贯彻相应的建筑工程施工质量要求,该工程在建设施工期间重点做好了工程的防渗管理,尤其是1-33#楼的剪力墙外墙施工中,该工程应用到拉杆螺孔封堵技术,做好了施工管理与控制,确保了剪力墙外墙的施工质量,并提高了外墙的抗渗防渗性能。
二、该工程施工中的防渗管理措施
该项工程施工中,建筑防渗一直深受施工团队的关注。施工团队认为,想要确保建筑工程整体质量能够过关,就必须做好建筑防渗,尤其是建筑剪力墙外墙结构的防渗。如果剪力墙外墙结构防渗管理不当,外墙在建设施工中出现了渗漏,则建筑工程墙体结构的质量势必会受到损害,结构稳定性也会影响,所以建筑施工中,防渗管理是必须要完成的任务。
建筑剪力墙外墙施工中,由于该工程应用了拉杆螺孔封堵技术,所以外墙渗漏的主要原因应该为拉杆螺孔封堵不严,封堵不当导致,基于此,施工团队必须在施工期间做好拉杆螺孔的封堵管理。该项工程施工可采用的剪力墙外墙防渗管理措施主要有以下几点:
(1)该项工程施工必须严格遵循国家规定的建筑施工质量要求,并按照“无渗漏”施工目标和施工原则有效开展工作,在施工期间建立一个完善的“无渗漏”工程施工和施工管理体系;然后结合工程实际情况编制一份设计施工图纸,在进行技术交底工作之后,严格按照设计施工图纸的要求进行施工;做好施工期间的质量管理,严把材料进场关、施工技术关和质量验收关。
(2)要定期安排组织人员学习专业施工知识,做好施工技术人员的技术培训,提高其专业技术能力和综合素养。在创建“无渗漏”工程的施工中,应以“预防为主”,全面落实创建工作措施,加强事前控制和事后检查,把产生渗漏的质量隐患消除在萌芽状态:
a、对每道工序的操作质量进行巡视检查,对违章操作,不符合质量要求的及时纠正,防患于未然;
b、在工序质量的自检、互检的基础上,进行工序质量的交接检查,坚持上道工序不合格不能转入下道工序的施工原则;
c、隐蔽工程验收检查后,要办理签证手续,列入工程档案,对查出的问题必须认真处理,须经监理工程师复核认证后,方能转入下道工序;
d、对分项工程在未施工前要进行预检,未经预检或预检不合格,不得进行下道工序施工。
(3)严格对建筑材料的质量选择和控制,采购前选择好供应商并取得和封存样品,做好材料验收和材料合格证明资料收集工作,材料登账入库后做好保管工作,以确保住宅工程的内在质量。
(4)在工程保修期内,配合建设方做好创建“无渗漏” 工程的用户回访工作,开展创建工作的质量跟踪,及时处理可能出现的渗漏质量问题。
三、外墙拉杆螺孔封堵施工措施
下图1为剪力墙外墙拉杆螺孔封堵详解图,该项工程施工以该图为主要参考。

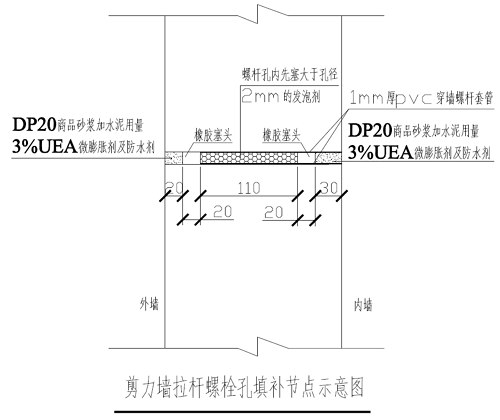

(图1 剪力墙外墙拉杆螺孔封堵详解图)
1、螺孔封堵材料的选择
该项工程剪力墙外墙拉杆螺孔封堵所采用的材料为成品橡胶塞、发泡剂两种,封堵前期需做好材料的质量检验,保证材料质量无损后再行施工。
2、封堵顺序分析
外墙原拉杆孔内塑料套管由人工用小凿子凿进外墙面40mm左右,孔内清理干净→用成品橡胶塞头向孔内锤击进外墙面20mm左右→用发泡剂在内墙空喷射发泡剂→内墙再用成品橡胶塞头向孔内锤击进内墙面30mm,外墙凹20mm,内墙面凹进30mm,孔内采用DP20商品砂浆加水泥用量3%UEA微膨胀剂及防水剂搅拌均匀后堵孔→再做外墙保温砂浆粉刷。
3、拉杆螺孔封堵注意事项
(1)橡胶塞头必须锤击涨紧在孔内,应凹入孔口20mm。
(2)每幢号房必须安排有责任心的工人2至3人,先凿除外面拉杆螺孔塑料套管进外墙40mm左右和清除孔内垃圾、粉尘,每层一个孔一个孔的清理,再锤击橡胶塞头涨紧,再到内墙向孔内打发泡剂,再用橡胶塞头封堵并锤击及墙内30mm再在外面凹进20~30mm孔内浇水施润后用微膨胀防水砂浆填嵌密实,逐层封堵上去,每完成一个层面要进行全数自检,不得遗漏,并做好记录,每完成三至六个层面板,项目部专责质量员检查,发现有遗漏和不符合者必须及时整改,确保工程质量。
(3)封堵外墙对拉杆螺栓孔在大面积施工前先做样板墙面,根据上述操作顺序,在11#房北面做一块墙面封堵,完成后安装水管对该墙面喷水24小时后观察无渗漏,再进行大面积施工。
(4)操作工操作前必须检查作业点的安全措施是否能确保施工安全,如不符安全操作环境的,不能进行操作,应通知项目部派人进行安全设施修复合格后才能操作,因外墙与脚手架之间有300mm左右的空档,操作时应注意安全,脚下不要踩空。
四、结束语
目前,拉杆螺孔技术在剪力墙外墙施工中的应用范围已经很广,但是应用成熟度尚未达到标准值,所以难免会出现一些诸如封堵不严、外墙渗漏问题,以致于建筑剪力墙结构稳定性遭受影响。在本篇文章中,笔者着重探讨了剪力墙外墙施工中涉及到的拉杆螺孔封堵技术,并对该技术的具体操作方法、防渗管理方法以及冬雨季施工措施作了详细分析,得出了一系列结论,希望对同行工作有所帮助。
